Quy trình cung cấp, lắp đặt máy phát điện công nghiệp cho dự án

Một dự án cung cấp, lắp đặt máy phát điện công nghiệp chỉ hoàn thành khi tổ máy được đưa vào đúng vị trí, kết nối an toàn, chạy thử đạt yêu cầu và bàn giao đầy đủ hồ sơ. Nếu chỉ tập trung vào giá thiết bị mà không làm rõ khảo sát, giao diện thi công, ATS, thông gió, thoát khói và nghiệm thu, dự án rất dễ phát sinh chi phí hoặc chậm tiến độ.

Bài viết dưới đây trình bày quy trình triển khai theo từng giai đoạn để chủ đầu tư, đơn vị tư vấn và người dùng cuối có thể kiểm soát phạm vi công việc ngay từ khi yêu cầu báo giá.

Tổng quan quy trình triển khai máy phát điện công nghiệp

Một quy trình điển hình gồm tám bước:

  1. Tiếp nhận yêu cầu và hồ sơ dự án.
  2. Khảo sát phụ tải và hiện trường.
  3. Tính chọn công suất, cấu hình và ATS.
  4. Lập đề xuất kỹ thuật, báo giá và phân định phạm vi.
  5. Chuẩn bị bản vẽ, tiến độ và điều kiện thi công.
  6. Vận chuyển, cẩu hạ và đưa máy vào vị trí.
  7. Lắp đặt, đấu nối và kiểm tra hệ thống.
  8. Chạy thử, nghiệm thu, đào tạo và bàn giao.

Trình tự có thể thay đổi theo quy mô công trình, nhưng các đầu việc chính không nên bị bỏ qua.

Bước 1: Tiếp nhận yêu cầu và hồ sơ dự án

Nhà cung cấp cần thu thập đủ thông tin trước khi đề xuất model. Bộ dữ liệu ban đầu có thể gồm:

  • Bảng phụ tải, sơ đồ nguyên lý điện hoặc công suất dự kiến.
  • Loại công trình và mức độ quan trọng của nguồn điện dự phòng.
  • Yêu cầu công suất Prime/Standby, điện áp, số pha và tần số.
  • Vị trí lắp đặt dự kiến và yêu cầu về tiếng ồn.
  • Nhu cầu dùng ATS, tủ hòa đồng bộ hoặc giám sát từ xa.
  • Phạm vi cung cấp: thiết bị, vận chuyển, lắp đặt, đấu nối, chạy thử hay trọn gói.
  • Tiến độ, yêu cầu hồ sơ và tiêu chí nghiệm thu.

Nếu dự án mới ở giai đoạn dự toán, có thể sử dụng công cụ tính công suất máy phát điện để ước tính sơ bộ. Khi bước vào thiết kế hoặc mua sắm, cần kiểm tra lại bằng bảng phụ tải chi tiết.

Bước 2: Khảo sát phụ tải và hiện trường

Khảo sát phụ tải

Đơn vị kỹ thuật cần xác định tải nào phải duy trì khi mất điện, tải nào được cắt và trình tự đóng tải. Những thiết bị như bơm, thang máy, máy nén, quạt công suất lớn hoặc động cơ khởi động trực tiếp phải được xem xét riêng vì dòng khởi động có thể gây sụt áp và giảm tần số.

Khảo sát vị trí lắp đặt

Khảo sát hiện trường cần ghi nhận kích thước đường vận chuyển, cửa ra vào, cao độ, tải trọng sàn, khoảng cách bảo dưỡng, vị trí hút – xả gió, đường ống khói, tuyến cáp, tiếp địa và khu vực đặt ATS. Với tầng hầm hoặc phòng kín, thông gió và thoát khí nóng là hạng mục đặc biệt quan trọng.

Kết quả khảo sát nên có hình ảnh, kích thước và biên bản thống nhất để làm cơ sở lập phương án và phân định trách nhiệm.

Kỹ sư khảo sát vị trí lắp đặt máy phát điện tại công trình
Kỹ sư khảo sát mặt bằng và điều kiện kỹ thuật trước khi lập phương án lắp đặt.

Bước 3: Tính chọn công suất và cấu hình tổ máy

Công suất máy phát không nên được chọn chỉ theo tổng kW của phụ tải. Phương án cần xét:

  • Tổng công suất vận hành đồng thời.
  • Hệ số công suất và quy đổi giữa kW – kVA.
  • Dòng khởi động của động cơ.
  • Trình tự đóng tải sau khi máy ổn định.
  • Tải phi tuyến như UPS, biến tần và thiết bị điện tử công suất.
  • Khả năng mở rộng phụ tải trong tương lai.
  • Chế độ dự phòng hay nguồn điện chính.

Sau khi xác định dải công suất, cần chốt cấu hình động cơ, đầu phát, bộ điều khiển, vỏ chống ồn, bình nhiên liệu, MCCB và phụ kiện. Có thể tham khảo nhóm máy phát điện Hyundai công nghiệp hoặc dải Hyundai 150–1000 kVA cho các dự án phụ tải lớn.

Bước 4: Chọn ATS và xây dựng phương án điều khiển

ATS phải phù hợp dòng tải, số cực, sơ đồ trung tính và yêu cầu vận hành của hệ thống. Ngoài dòng định mức, cần kiểm tra kiểu thiết bị chuyển mạch, khả năng liên động, nguồn điều khiển và giao tiếp với bộ điều khiển máy phát.

Đối với công trình có nhiều nguồn lưới, nhiều máy phát hoặc yêu cầu hòa đồng bộ, sơ đồ điều khiển phức tạp hơn ATS thông thường. Phương án cần được tư vấn thiết kế hoặc đơn vị điện của dự án phê duyệt trước khi chế tạo tủ.

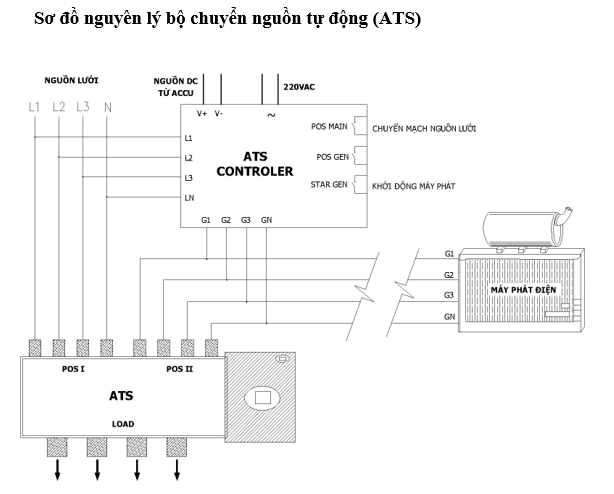

Sơ đồ nguyên lý bộ chuyển nguồn tự động ATS cho máy phát điện
Sơ đồ nguyên lý bộ chuyển nguồn tự động ATS giữa nguồn lưới và máy phát điện.

Bước 5: Lập đề xuất kỹ thuật và báo giá

Một báo giá tốt cần giúp chủ đầu tư hiểu rõ mình đang mua thiết bị nào và bên cung cấp chịu trách nhiệm đến đâu. Nội dung nên gồm:

  • Model, công suất Prime/Standby và thông số điện.
  • Model động cơ, đầu phát, bộ điều khiển và thiết bị đóng cắt.
  • Kiểu máy trần hay vỏ chống ồn.
  • Thông số ATS và phụ kiện kèm theo.
  • Phạm vi vận chuyển, cẩu hạ, lắp đặt và đấu nối.
  • Hạng mục loại trừ và trách nhiệm của chủ đầu tư.
  • Hồ sơ bàn giao, bảo hành và tiến độ dự kiến.
  • Điều kiện chạy thử, tải thử và nghiệm thu.

Chủ đầu tư nên so sánh các báo giá trên cùng một cấu hình và cùng phạm vi công việc. Tham khảo báo giá máy phát điện công nghiệp Hyundai để dự trù ngân sách thiết bị ban đầu.

Bước 6: Phân định giao diện giữa các nhà thầu

Máy phát điện liên quan đến phần điện, cơ khí, xây dựng và phòng cháy. Nếu không có bảng phân định phạm vi, một số đầu việc dễ bị bỏ sót.

Hạng mục Nội dung cần xác định
Nền móng và bệ máy Kích thước, cao độ, tải trọng, chống rung và thời điểm bàn giao mặt bằng
Thông gió Cửa gió vào, đường gió nóng, quạt hỗ trợ và trách nhiệm thi công
Ống xả Đường kính, chiều dài, tiêu âm, bọc cách nhiệt, giá đỡ và vị trí thoát
Nhiên liệu Bồn dầu, bình dầu ngày, đường ống, bơm cấp, thông hơi và chống tràn
Điện lực Cáp máy phát, cáp lưới, cáp tải, MCCB, tủ ATS và điểm đấu nối
Điều khiển Cáp tín hiệu, tiếp điểm báo trạng thái và kết nối BMS nếu có
Tiếp địa Điểm đấu, hệ thống tiếp địa chung và giá trị điện trở yêu cầu
Phòng cháy Yêu cầu của hồ sơ thiết kế và cơ quan quản lý liên quan

Bảng phân định nên được xác nhận cùng bản vẽ bố trí và sơ đồ nguyên lý trước khi thi công.

Bước 7: Chuẩn bị bản vẽ và kế hoạch triển khai

Tùy phạm vi dự án, nhà cung cấp có thể lập bản vẽ bố trí máy, bản vẽ bệ móng, hướng gió, đường ống xả, sơ đồ đấu nối ATS và tuyến cáp. Bản vẽ cần được các bên liên quan rà soát trước khi sản xuất phụ kiện hoặc đưa máy tới công trường.

Kế hoạch triển khai nên nêu rõ:

  • Ngày sẵn sàng thiết bị và lịch giao hàng.
  • Phương tiện vận chuyển, cẩu và thiết bị nâng hạ.
  • Điều kiện mặt bằng, giấy phép ra vào và thời gian thi công.
  • Nguồn điện tạm, vật tư phụ và nhân sự phối hợp.
  • Thời điểm cắt điện để đấu nối.
  • Lịch chạy thử, tải thử và thành phần nghiệm thu.

Bước 8: Vận chuyển, cẩu hạ và đưa máy vào vị trí

Trước khi giao máy, cần kiểm tra tuyến đường, giới hạn tải trọng, chiều cao, bán kính quay và vị trí đặt cẩu. Đối với tầng hầm hoặc không gian hẹp, phương án có thể phải dùng xe nâng, con lăn, tời hoặc hệ khung chuyên dụng.

Khi nhận hàng, hai bên nên kiểm tra model, serial, ngoại quan, phụ kiện, tài liệu đi kèm và lập biên bản. Tổ máy phải được kê đặt đúng điểm chịu lực, cân bằng, bảo đảm khoảng cách mở cửa bảo dưỡng và không cản trở đường gió.

Vận chuyển và cẩu hạ máy phát điện công nghiệp tại công trình
Vận chuyển, cẩu hạ và đưa tổ máy vào vị trí theo phương án đã thống nhất.

Bước 9: Lắp đặt cơ khí và hệ thống phụ trợ

Các hạng mục cơ khí thường gồm căn chỉnh máy, chống rung, lắp ống xả, tiêu âm, bọc cách nhiệt, hệ thống gió và đường nhiên liệu. Mỗi mối nối phải được kiểm tra độ kín, khả năng giãn nở và độ chắc chắn của giá đỡ.

Không nên thu hẹp đường gió hoặc đường ống xả tùy ý vì có thể làm tăng nhiệt độ nước làm mát, tăng áp suất ngược và ảnh hưởng công suất động cơ.

Bước 10: Đấu nối điện, ATS và tiếp địa

Cáp lực cần được chọn theo dòng tải, chiều dài, phương pháp lắp đặt, nhiệt độ môi trường và giới hạn sụt áp. Đầu cáp phải được ép đúng dụng cụ, siết theo yêu cầu và đánh dấu pha rõ ràng.

Trước khi cấp điện, cần kiểm tra thứ tự pha, cách điện, liên động ATS, nguồn điều khiển, tín hiệu khởi động từ xa và tiếp địa. Việc thay đổi sơ đồ trung tính hoặc liên kết N–PE phải tuân theo thiết kế hệ thống điện của công trình.

Bước 11: Chạy thử và nghiệm thu

Quy trình chạy thử nên bắt đầu bằng kiểm tra trước khởi động: mức dầu, nước làm mát, nhiên liệu, ắc quy, kết nối điện và vật cản trong khoang máy. Sau đó tiến hành:

  • Khởi động không tải và kiểm tra rò rỉ, tiếng động bất thường.
  • Kiểm tra điện áp, tần số, áp suất dầu, nhiệt độ và điện áp ắc quy.
  • Thử cảnh báo và các chức năng bảo vệ phù hợp phạm vi.
  • Thử chế độ tự động, mất điện lưới và chuyển nguồn ATS.
  • Đóng tải theo từng bước và theo dõi khả năng đáp ứng.
  • Thử tải bằng tải thực tế hoặc load bank nếu hợp đồng yêu cầu.
  • Kiểm tra thời gian chuyển nguồn và trình tự dừng làm mát.

Tiêu chí chấp nhận, thời gian thử và biểu mẫu ghi nhận phải được thống nhất trước. Với dự án đặc thù, có thể cần thêm đo độ ồn, khí thải hoặc các phép thử theo hồ sơ thiết kế.

Kỹ thuật viên lắp đặt kiểm tra và chạy thử máy phát điện
Kỹ thuật viên kiểm tra đấu nối, cài đặt và chạy thử hệ thống máy phát điện.

Bước 12: Bàn giao, đào tạo và bảo hành

Sau khi nghiệm thu, nhà cung cấp bàn giao hồ sơ và hướng dẫn đội vận hành. Nội dung đào tạo nên bao gồm kiểm tra hàng ngày, khởi động thủ công, vận hành tự động, xử lý cảnh báo cơ bản, chuyển nguồn an toàn và lịch bảo dưỡng.

Bộ hồ sơ bàn giao tùy hợp đồng có thể gồm catalogue, CO/CQ, bản vẽ hoàn công, biên bản chạy thử, hướng dẫn vận hành, phiếu bảo hành và danh sách đầu mối hỗ trợ. Khách hàng nên lập sổ theo dõi số giờ chạy, bảo dưỡng và sự cố để quản lý thiết bị lâu dài.

Yếu tố ảnh hưởng đến tiến độ dự án

  • Model có sẵn hay phải đặt hàng.
  • Thời gian phê duyệt catalogue, bản vẽ và mẫu vật tư.
  • Mức độ sẵn sàng của nền móng, phòng máy và tuyến cáp.
  • Khả năng vận chuyển, cẩu hạ và quy định ra vào công trường.
  • Thời điểm cắt điện để đấu nối ATS.
  • Sự phối hợp giữa nhà cung cấp máy, nhà thầu điện, xây dựng và tư vấn.
  • Yêu cầu thử tải, chứng kiến và hoàn thiện hồ sơ nghiệm thu.

Để tránh chậm tiến độ, các mốc phê duyệt và trách nhiệm từng bên cần được đưa vào kế hoạch ngay sau khi ký hợp đồng.

Cách so sánh năng lực các nhà cung cấp máy phát điện

Không nên chỉ xếp hạng nhà cung cấp theo giá thấp nhất. Chủ đầu tư cần đánh giá đồng thời:

  • Mức độ rõ ràng của cấu hình và thông số.
  • Khả năng tính tải, khảo sát và đề xuất phương án.
  • Nguồn gốc thiết bị và hồ sơ chính hãng.
  • Kinh nghiệm vận chuyển, lắp đặt và tích hợp ATS.
  • Năng lực chạy thử, lập hồ sơ và đào tạo vận hành.
  • Chính sách bảo hành và khả năng cung cấp phụ tùng.
  • Các dự án thực tế đã triển khai.

Câu hỏi thường gặp

Thời gian lắp đặt máy phát điện công nghiệp mất bao lâu?

Thời gian phụ thuộc công suất, vị trí, phạm vi phụ trợ và mức độ sẵn sàng của công trường. Một dự án đơn giản có thể triển khai nhanh, trong khi hệ thống tầng hầm, nhiều ATS hoặc yêu cầu hòa đồng bộ cần thêm thời gian thiết kế và phối hợp.

Có nên mua máy và thuê đơn vị khác lắp đặt không?

Có thể, nhưng phải phân định rõ trách nhiệm bảo hành và giao diện kỹ thuật. Phương án trọn gói thường giúp giảm rủi ro thiếu vật tư hoặc tranh chấp trách nhiệm khi chạy thử.

Chạy thử không tải đã đủ nghiệm thu chưa?

Chạy không tải chỉ xác nhận một phần chức năng cơ bản. Khả năng đáp ứng phụ tải, ATS và các điều kiện nghiệm thu khác nên được thử theo hồ sơ thiết kế hoặc phạm vi hợp đồng.

Cần báo giá cung cấp và lắp đặt máy phát điện cho dự án?

Hãy gửi bảng phụ tải, sơ đồ điện, vị trí lắp đặt và phạm vi mong muốn. GenPower sẽ hỗ trợ kiểm tra công suất, đề xuất cấu hình và lập phương án phù hợp công trình.

Gửi hồ sơ dự án   Hotline: 0986 656 130

Để lại một bình luận

Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *
